Состав подготовительных процессов:
1. Транспортировка труб к месту укладки и раскладка
2. Разбивка трассы трубопровода и устройство обноски
3. Подготовка основания
1. Раскладка труб
2. Устройство обноски

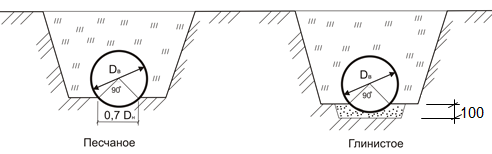

Укладка труб на естественном основании
1. Плоское основание
2. На спрофилированное под выкружку основание с углом охвата 900 (Dв = 600-2500м)

Укладка труб на искусственном основании
1. D ≤ 600 2. D > 600

Устройство приямков
Размеры по СНиП 3.02.01-87 L=0,5-1м В=D+ (0,2…1,2м) Н= 0,1-0,7м
