КАТЕГОРИИ: Архитектура-(3434)Астрономия-(809)Биология-(7483)Биотехнологии-(1457)Военное дело-(14632)Высокие технологии-(1363)География-(913)Геология-(1438)Государство-(451)Демография-(1065)Дом-(47672)Журналистика и СМИ-(912)Изобретательство-(14524)Иностранные языки-(4268)Информатика-(17799)Искусство-(1338)История-(13644)Компьютеры-(11121)Косметика-(55)Кулинария-(373)Культура-(8427)Лингвистика-(374)Литература-(1642)Маркетинг-(23702)Математика-(16968)Машиностроение-(1700)Медицина-(12668)Менеджмент-(24684)Механика-(15423)Науковедение-(506)Образование-(11852)Охрана труда-(3308)Педагогика-(5571)Полиграфия-(1312)Политика-(7869)Право-(5454)Приборостроение-(1369)Программирование-(2801)Производство-(97182)Промышленность-(8706)Психология-(18388)Религия-(3217)Связь-(10668)Сельское хозяйство-(299)Социология-(6455)Спорт-(42831)Строительство-(4793)Торговля-(5050)Транспорт-(2929)Туризм-(1568)Физика-(3942)Философия-(17015)Финансы-(26596)Химия-(22929)Экология-(12095)Экономика-(9961)Электроника-(8441)Электротехника-(4623)Энергетика-(12629)Юриспруденция-(1492)Ядерная техника-(1748) |
Методические указания по выполнению расчетно-графической работы № 1
Задание на выполнение расчетно-графической работы № 1
На основе расчетов вычертить план горных работ карьера на момент сдачи его в эксплуатацию и промежуточный на 5-10-й месяцы его строительства в масштабе 1:5000, а поперечные разрезы в масштабе 1:2000. Определить: - угол откоса нерабочего борта карьера [2]
- угол откоса рабочего борта карьера [2]
Число рабочих уступов должно быть равно числу рабочих площадок. - скорость подвигания торцевого забоя, м/сут
где - скорость подвигания фронта работ, м/мес
где
- скорость проходки траншеи, м/мес
где - длину фронта горных работ карьера, м; - средний промышленный коэффициент вскрыши, м3/м3
где (учитывая малое (два) число уступов, объем вскрыши можно определять погоризонтно). Так, объем вскрыши первого горизонта, м3
- эксплутационный коэффициент вскрыши, м3/м3
где
Указать на плане горных работ подготовленные, вскрытые и готовые к выемке запасы.
Определение объемов горно-капитальных работ (ГКР) выполняются после обоснования способа вскрытия применительно к используемой системе разработке (СР). Для однобортовых СР обычно используют фланговое заложение вскрывающих выработок в лежачем боку, а для двухбортовых - центральное. При этом исходят из необходимости выполнения минимума строительных работ карьера, обеспечивающего 30-60 % его проектной мощности по ископаемому. Объемы выработок в зависимости от необходимости могут определяться по уравнениям [2]. Объем капитальной траншеи для вскрытия 1-го горизонта определяется по следующей формуле при iр³40%°, м3:
где
Если уклон траншеи менее 0,040, то вторую часть уравнения (1,9) можно опустить. Затем проходится разрезная траншея на 1-м горизонте, объем которой в м3 определяется по формуле
где горизонта, м. Затем производится разнос одного или двух бортов разрезной траншеи (в зависимости от применяемой СР) на 1-м горизонте, объем которого в м3 составит
Таблица 1.2
где
Число заходок на уступе составит
По объемам ГКР и производительности экскаватора определяют сроки строительства карьера как частное от деления первого на второе. При этом при проведении траншеи с использованием железнодорожного транспорта производительность экскаватора снижается на 40-50 %, а автомобильного - на 10-20 %. Если месторождение вскрывается внешней капитальной траншеей, которое имеет широкое распространение при вскрытии пластовых месторождений, то для проведения капитальной траншей для вскрытия 2-го горизонта, необходимо произвести разнос капитальной траншеи 1-го горизонта. Для определения времени разноса траншеи определяется объем ее, который может быть найден как разность двух объемов капитальных траншей на 1-ом горизонте:
Объем
где
Ширину разноса капитальной траншеи на 1-м горизонте
также разбиваем на заходки (А). Объем капитальной траншеи для вскрытия 2-го горизонта определеятся как разность двух объемов траншей для 2-го горизонта и 1-го (рис. 1.6)
Объем траншеи Объем Объем разрезной траншеи на втором горизонте
где которая определяется
Затем производится разнос разрезной траншеи на втором горизонте, ширина которого определяется по формуле
Проводятся наклонная на третий горизонт, если она внутренняя (см. рис. 1.14), и разрезная траншеи. Если же месторождение вскрывается только внешней траншеей и количество уступов более двух, то для вскрытия 3-го и нижележащих уступов необходимо разнести борта капитальной траншеи вскрывающей 1-й и 2-й уступы аналогично вышеприведенному разносу капитальной траншеи первого горизонта (формула 1.14). Далее производится развитие фронта работ до контуров карьера на момент сдачи его в эксплуатацию. На основании рассчитанных таким образом объемов ГКР и времени проведения выработок строится график выполнения ГКР (табл.1.2) при максимально возможном сокращении сроков строительства за счет совмещения различных видов работ. Для завершения работы необходимо привести в масштабе 1:5000 план горных работ и в масштабе 1:2000 разрез карьера на момент сдачи его в эксплуатацию (см. рис.1.14) и на промежуточный период, как показано на рис.1.15.

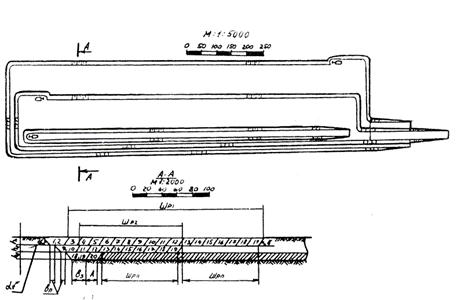

Рис.1.14. План горных работ и поперечный разрез карьера на момент сдачи его в эксплуатацию; 1, 2, 3, 4-последовательность выемки; 20-вскрытые и готовые к выемке запасы
Рис. 1.15. План горных работ и поперечный разрез на конец 11-го месяца строительства карьера; 1, 2, 3, 4 …-последовательность выемки
Рис. 1.16. Схема к определению объма внешней капитальной траншей для вскрытия 2-го горизонта
