КАТЕГОРИИ: Архитектура-(3434)Астрономия-(809)Биология-(7483)Биотехнологии-(1457)Военное дело-(14632)Высокие технологии-(1363)География-(913)Геология-(1438)Государство-(451)Демография-(1065)Дом-(47672)Журналистика и СМИ-(912)Изобретательство-(14524)Иностранные языки-(4268)Информатика-(17799)Искусство-(1338)История-(13644)Компьютеры-(11121)Косметика-(55)Кулинария-(373)Культура-(8427)Лингвистика-(374)Литература-(1642)Маркетинг-(23702)Математика-(16968)Машиностроение-(1700)Медицина-(12668)Менеджмент-(24684)Механика-(15423)Науковедение-(506)Образование-(11852)Охрана труда-(3308)Педагогика-(5571)Полиграфия-(1312)Политика-(7869)Право-(5454)Приборостроение-(1369)Программирование-(2801)Производство-(97182)Промышленность-(8706)Психология-(18388)Религия-(3217)Связь-(10668)Сельское хозяйство-(299)Социология-(6455)Спорт-(42831)Строительство-(4793)Торговля-(5050)Транспорт-(2929)Туризм-(1568)Физика-(3942)Философия-(17015)Финансы-(26596)Химия-(22929)Экология-(12095)Экономика-(9961)Электроника-(8441)Электротехника-(4623)Энергетика-(12629)Юриспруденция-(1492)Ядерная техника-(1748) |
Расчет оптимального соотношения между очистными и подготовительными забоями
Для каждого класса систем разработки и их разновидностей существует определенная взаимосвязь между положением очистных и подготовительных забоев, которое должно обеспечивать нормальную работу участков и максимальный экономический эффект. Особенно это важно для столбовых систем разработки, поскольку каждый раз при доработке столба требуется своевременно подготовить новый столб (выемочное поле), не допуская запаздываний в подготовке и не создавая излишних опережений. Запаздывания приводят к несвоевременному вводу в работу новых очистных забоев и, следовательно, к снижению уровня добычи, а излишние опережения вызывают преждевременные расходы денежных средств и дополнительные затраты на поддержание пройденных, но еще не используемых выработок. При этом подготовка новых участков должна производиться с оптимальными для данных горнотехнических условий скоростями проведения выработок, когда обеспечивается минимальная их стоимость и достигается максимальный экономический эффект. Основная задача расчета оптимального соотношения очистных и подготовительных работ формулируется следующим образом: при каком положении очистных забоев в отрабатываемом столбе необходимо начать подготовку нового столба, с тем чтобы к моменту завершения очистных работ он был своевременно подготовлен к работе при оптимальных скоростях проведения выработок? Методику расчета рассмотрим на примере столбовой системы разработки лава-ярус (рис. 16.12).

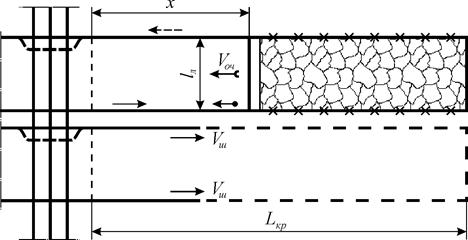

Рисунок 16.12 – К расчету оптимального соотношения между очистными и подготовительными забоями при столбовой системе разработки лава-ярус Условие своевременной подготовки столба следующее:
где Tподг – общие затраты времени на подготовку столба, мес; tрез – резерв времени для компенсации непредвиденных задержек при подготовке столба; обычно принимают tрез =1–2 мес; Tоч – продолжительность отработки оставшейся части столба, мес. Определим затраты времени на подготовку столба, приняв, что проведение обоих штреков в крыле панели осуществляется двумя бригадами одновременно:
где tпл – время сооружения приемных площадок, мес; tш и tр.п – соответственно время, затрачиваемое на проведение штрека и разрезной печи, мес; tмон – время монтажа оборудования в лаве, мес; Lкр – длина крыла панели, м; Vш.оп – оптимальная скорость проведения штрека [46], м/мес; Найдем время отработки оставшейся части столба длиной x (м):
где Vоч – скорость подвигания очистного забоя, м/мес. Найденные выражения для Tподг и Tоч подставим в формулу (16.66)
Решив это уравнение относительно х, получим
Вторая задача расчета соотношения (но уже не оптимального) очистных и подготовительных работ может быть сформулирована так: с какой минимально допустимой скоростью Vп.в необходимо проводить подготовительные выработки (штреки и печи), чтобы при определенном положении очистного забоя в отрабатываемом столбе обеспечить своевременный ввод нового столба в работу? В данном случае не ставится задача определения оптимального соотношения между очистными и подготовительными забоями, а вопрос сводится к тому, чтобы в создавшейся ситуации (вызванной, например, несвоевременным началом подготовки) обеспечить своевременную подготовку нового очистного забоя. Понятно, что скорости проведения выработок при этом могут быть и не оптимальными. Условия своевременности подготовки нового столба будут выражаться теми же формулами (16.66) и (16.67), что и в предыдущей задаче. Воспользовавшись формулой (16.69), запишем:
откуда:
Третья задача расчета соотношения положений очистных и подготовительных забоев формулируется следующим образом: определить имеющийся фактический резерв времени на окончание подготовки нового выемочного поля (или столба) при существующем положении очистных и подготовительных забоев. Произведем расчет для более сложного случая — разновидности столбовой системы разработки с делением этажа на подэтажи и транспортированием угля на передний участковый бремсберг. Пусть взаимное расположение очистных и подготовительных забоев характеризуется данными, приведенными на рис. 16.13.
Рисунок 16.13 – К расчету оптимального соотношения между очистными и подготовительными забоями при столбовой системе разработки с делением этажа на подэтажи и транспортированием угля на передний промежуточный бремсберг Примем следующую последовательность проведения выработок в новом выемочном поле: этажные и промежуточные штреки проводятся одновременно самостоятельными бригадами; участковый бремсберг с ходком проводят снизу вверх; обе разрезные печи готовятся по завершении проведения подготовительных выработок. Очевидно, что имеющийся резерв времени может быть найден из выражения:
Здесь время подготовки оставшейся части выемочного поля Tподг следует принимать максимальное из рассчитанного по направлениям: ¾ по этажному вентиляционному штреку:
¾ по промежуточным штрекам:
¾ по этажному транспортному штреку:
де Sв.п – размер выемочного поля по простиранию, м; x 1, x 2, x 3 – величина опережения забоя штрека соответственно этажного вентиляционного, промежуточного и этажного транспортного относительно участкового бремсберга, м; Vш.в, Vш.пр, Vш.тр – скорости проведения штреков соответственно этажного вентиляционного, промежуточного и этажного транспортного, м/мес; Vх – скорость проведения ходка участкового бремсберга, м/мес. Зная время отработки оставшейся части предыдущего выемочного поля, можно найти имеющийся фактический резерв времени на подготовительные работы. Приняв, например,
Определив имеющийся резерв времени, можно планировать дальнейшую подготовку выемочного поля, исходя из наличия материальных и технических средств и проходческих бригад. Если tрез.ф окажется отрицательной величиной, то это значит, что имеется отставание в подготовке выемочного поля. Следовательно, надо принять меры по форсированию проведения подготовительных выработок, сокращению времени сооружения приемных площадок и монтажа забойного оборудования. Пример 1. Определить положение очистного забоя в отрабатываемом столбе, при котором необходимо начинать подготовку нового столба, при следующих данных: оптимальная скорость проведения штреков Vш.оп =250 м/мес; скорость проходки разрезной печи Vр.п =100 м/мес; скорость подвигания очистного забоя Vоч =75 м/мес; длина крыла панели Lкр =1250 м; длина лавы, оборудованной комплексом, lл =180 м. Решение. Примем продолжительность сооружения приемных площадок панельного бремсберга tпл =3 мес, время монтажа комплекса tмон =1 мес и резерв времени на случай непредвиденных задержек в работе tрез =1 мес и, подставив значения входящих в формулу (16.70) величин, найдем
Таким образом, подготовку нового столба необходимо начинать при нахождении очистного забоя на расстоянии 885 м от бремсберга. Пример 2. Определить имеющийся фактический резерв времени на окончание подготовки нового выемочного поля при столбовой системе разработки с доставкой угля на передний участковый бремсберг (см. рис. 16.13) и следующих данных: размер выемочного поля по простиранию Sв.п =800 м; высота этажа Hэт =260 м; длина лавы lл =100 м; величина опережения забоев штреков относительно участкового бремсберга: этажного вентиляционного x 1=350 м, промежуточных x 2=40 м, этажного транспортного x 3=460 м; очистные забои в отрабатываемом выемочном поле находится на расстоянии x =310 м от участкового бремсберга; фактические скорости проведения выработок: штреков этажных Vш.в = Vш.тр =160 м/мес, промежуточных Vш.пр =120 м/мес, ходка участкового бремсберга Vх =150 м/мес, разрезной печи Vр.п =100 м/мес; скорость подвигания очистных забоев Vоч =45 м/мес; время сооружения приемных площадок участкового бремсберга tпл =1 мес; время монтажа забойного оборудования в лаве tмон =0,5 мес. Решение. Определим время подготовки оставшейся части выемочного поля по направлениям, воспользовавшись формулами (16.73), (16.74) и (16.75):
Таким образом, максимальная продолжительность подготовки нового выемочного поля установлена по направлению промежуточных штреков (критический путь) и равна T"подг =7,8 мес. Тогда фактический резерв времени на подготовку составит:
Следовательно, подготовка не может быть осуществлена в срок, поскольку нет резерва времени, а имеется отставание в 0,9 мес. Для того чтобы ликвидировать отставание, необходимо увеличить темпы проведения промежуточных штреков, на которые затрачивается основное время подготовки — 6,3 мес. Приняв необходимый резерв времени на подготовку равным tрез =1 мес. и учитывая время отставания работ, определим минимально необходимую скорость проведения промежуточных штреков:
Усвоив методику расчета соотношения очистных и подготовительных забоев для рассмотренных систем разработки, можно самостоятельно решать задачи и для других разновидностей систем. Раздел 4. НЕТРАДИЦИОННЫЕ СПОСОБЫ РАЗРАБОТКИ УГОЛЬНЫХ ПЛАСТОВ ~~~~~~~~~~~~~~~~~~~~~~~~~~~~~~ Глава 17. ПОДЗЕМНАЯ ГИДРОДОБЫЧА
